Modernisering av Avicii Arena

NCC har fått i uppdrag att renovera och modernisera Avicii Arena, Stockholm Globe Arena, i Stockholm. Uppdraget är en totalentreprenad i samverkan med fastighetsägaren Stockholm Globe Arena Fastigheter AB (SGA Fastigheter), helägt av Stockholms stad. Den 10 januari 2024 inleds arbetet som kommer att pågå under ett års tid.

Följ projektet här:

  • 2024-06-19. Illustration: SGA Fastigheter

  • 2024-05-23: Full aktivitet i Avicii Arena. Nu i veckan nådde projektet en milstolpe då den sista balken till arenans övre ring monterades. Nu är Compression Ring komplett!

  • 2024-04-25: Arbetet med den yttre ringen fortsätter. Även fortsatt återställning efter förstärkningarna till Superstructure, det vill säga stålstommen till arenans båda ringar, pågår. Vi har även påbörjat förberedande arbeten inför montage av de pelare och pålar som gondolläktarna kommer att stå på.

  • 2024-04-10: Nyligen nådde projektet en rejäl milstolpe då arbetet med att montera pelarna som ska hålla upp arenans övre ring påbörjades. Arbetet startade på arenans västra sida och fortsätter nu varvet runt söder/öster/norr. Parallellt med detta påbörjas även monteringen av den övre ringens balkar. Foto: NCC

  • 2024-03-11: Allt tungrivningsarbete är nu genomfört och alla delar som ska avlägsnas från arenan är i stort sett bortforslade. Just nu pågår lättrivning, fortsatt förstärkning av befintlig stomme samt förberedande arbeten inför montering av kompletterande stålstomme om totalt 1 200 ton. Foto: NCC

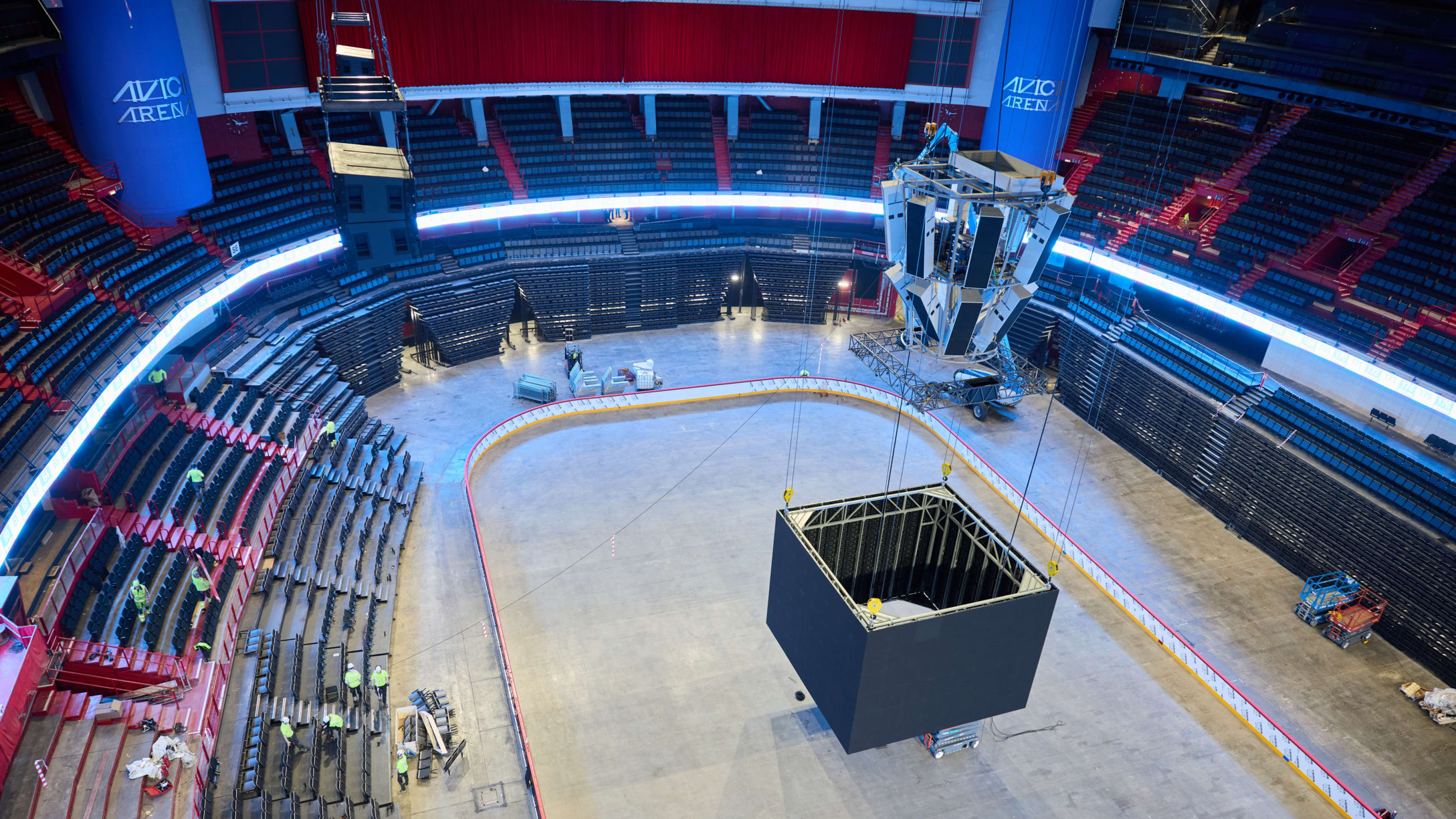

  • 2024-02-08: Moderniseringen av Avicii Arena är i full gång. Nyligen demonterades arenans teknikbrygga – ett tandemlyft med hjälp av fyra mobilkranar på över 40 ton stål. Detta arbetsmoment möjliggjordes genom ett gediget förarbete, månader av teoretiska tester och framför allt ett högt säkerhetsarbete. Denna vecka påbörjas det stegvisa arbetet med att demontera arenans scenrigg om totalt över 100 ton. Foto: NCC

  • 2024-02-08: Moderniseringen av Avicii Arena är i full gång. Nyligen demonterades arenans teknikbrygga – ett tandemlyft med hjälp av fyra mobilkranar på över 40 ton stål. Detta arbetsmoment möjliggjordes genom ett gediget förarbete, månader av teoretiska tester och framför allt ett högt säkerhetsarbete. Denna vecka påbörjas det stegvisa arbetet med att demontera arenans scenrigg om totalt över 100 ton. Foto: NCC
